防火保護板施工方案
發布時間:2021-11-05 瀏覽次數:
一、目的
鋼構建筑抗火性能差的特點眾所周知,因為鋼材雖是一種不燃燒的材料,卻是熱的良導體,易傳導熱量。鋼材在溫度超過300度以后,屈服點和極限強度顯著下降,達到600度時強度幾乎等于零。未加保護的鋼結構在火災情況下,只需15分鐘,自身溫度就會上升到540度以上,致使構件本身扭曲變形,建筑物坍塌毀壞,變形后的鋼構也無法修復使用。因此,對鋼構須采取防火保護措施。
本施工方案提供了使用鎂晶防火保護板包鋼柱的施工要求和施工方法,旨在明確施工操作順序和施工控制管理。
二、適用范圍
本方案適用于采用鎂晶防火保護板對鋼構建筑外露的柱、梁等大型構件進行保護,以提供美觀、持久的防火保護。對于網架、桁架等裸露的形狀復雜的結構型式以及截面尺寸小的構件,宜采用薄型和超薄型防火涂料進行保護,以保留建筑優美的造型;對于室內隱蔽鋼構、高層等性質重要的建筑,宜選用厚涂型鋼結構防火涂料。
三、產品應用概述
近年來,國外一些工業發達國家如英國、德國、日本、丹麥等國較多采用無機防火板材對大型鋼構件進行箱式包裹。防火保護板能鋸能切,可任意切割組裝,還可以制成異型件,用于各類鋼構的防火保護。它將防火材料和飾面材料合二為一,與復合結構相比大大地節省了空間,適用于結構體積大且形狀簡單的鋼結構的防火保護,特別適合在多工種交叉施工、不允許濕作業的工程中使用。與采用鋼構防火涂料相比,防火板這種防火保護方式具有耐久性好、外觀光滑平整、無環境污染,施工周期短、不受季節和氣候的影響等諸多優點,質量也比較容易得到控制。用防火板材保護鋼構件時,防火保護板材不緊貼鋼構件翼緣。這樣能減少直接通過防火板向鋼構件傳導的熱量,較大程度地延緩鋼構件到達臨界溫度失去穩定性的時間,可有效地提高鋼構件的耐火極限。
鎂晶鋼構防火保護板由無機材料制成,燃燒性能為A級,甲醛釋放量低于歐洲標準,無任何放射性物質,同時具備木質類材料的易加工性能,可釘可鋸,表面可直接做任何裝飾面。
四、編制依據
1.《建筑鋼結構防火技術規范》(CECS200:2006)
2.《建筑裝飾裝修工程質量驗收規范》(GB50210-2001)
3.《建筑內部裝修設計防火規范》(GBJ50222-2003)
4.重慶市鎂晶防火材料有限公司企業標準
五、施工組織及部署
1.進度保證措施
1.1根據現場的實際情況編制合理、規范的施工進度計劃,以日計劃保證周計劃,通過周計劃來保證整個工程的進度大計劃。
1.2嚴格按照進度計劃安排施工,結合現場實際情況及時調整。
2.勞動力配備計劃表(根據項目實際情況設定)
勞動力配備計劃表
序號工種名稱人數
1設計師
2測量員
3輔助人員
4施工人員
3.施工組織
3.1現場施工準備:

3.1.1、材料要求
1.龍骨:50㎜×30㎜×1.7m(或根據現場情況確定)鍍鋅方管
2.鎂晶板:1220㎜×2440㎜×12㎜
3.輔材:角鋼連接件、自攻釘等
3.1.2主要機具
主要機具:板材切割機、電焊機、手電鉆、鋼卷尺,粉線包,薄膜膠帶,遮蓋板,跳板,塑料防護眼鏡,口罩,手套,工作服,膠鞋、鋼管搭設的移動腳手架
3.1.3作業條件
1.首先按照設計圖紙要求,事先把要施工的部位進行定點、定位。
2.施工區域內的曖通、橋架、線管、消防已安裝完畢
六、施工流程工藝
1、工藝流程:分檔→固定邊框龍骨→安裝橫向龍骨→龍骨與鋼柱固定→檢查龍骨安裝→填充防火材料→安裝防火保護板→接縫及護角處理→質量檢驗
A、分檔:根據防火保護板的規格,對骨架進行分檔,分檔的要求應根據板材規格確定檔距。
B、在工字型鋼柱兩側安裝豎向邊框龍骨,邊框龍骨通過橫向龍骨與工字型鋼柱相連接。
C、固定橫向龍骨:沿彈線位置固定橫向龍骨,橫向龍骨與豎向龍骨進行焊接固定,固定點間距應不大于1200mm,龍骨對接應保持平直。
D、龍骨與鋼柱固定:在骨架與鋼柱之間每隔一段距離進行點焊固定,橫向固定點間距應為550㎝,豎向固定間距為1200㎜,固定應牢固。
E、龍骨檢查校正補強:安裝罩面板前,應檢查隔斷骨架的牢固程度,如有不牢固處,應進行加固。龍骨的立面垂直偏差應≤3mm,表面不平整應≤2mm。
F、鋪放墻體內的50㎜巖棉板填充材料,填充材料應鋪滿鋪平。
2.安裝防火保護板
A、在安裝防火保護板之前,應在操作臺上根據實際尺寸進行現場裁切。
B、防火保護板宜豎向鋪設,長邊應落在豎龍骨上。
C、防火保護板用自攻螺釘固定。封板時應在防火保護板面進行彈線,以確保每顆自攻釘固定在橫向龍骨的位置上。沿防火保護板周邊螺釘間距不應大于200mm,中間部分螺釘間距不應大于200mm,螺釘與板邊緣的距離應為10~16mm。
D、安裝防火保護板時,應從板的中部向板的四邊固定,釘頭略埋入板內,但不得損壞防火板表面。釘眼應用石膏膩子抹平。
E、防火保護板宜使用整板。如需對接時,應緊靠,但不得強壓就位。
F、端部的防火保護板與頂面、地面應留有3mm的槽口。施工時,先在槽口處加注嵌縫膏,然后鋪板,擠壓嵌縫膏使其和鄰近表層緊密接觸。

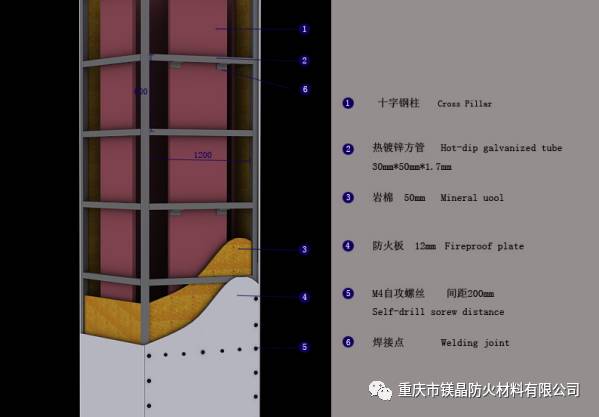

防火保護板包鋼柱施工示意圖
3、接縫及護角處理
A.防火保護板接縫做法有三種形式,即平縫、凹縫和壓條縫。一般做平縫較多,可按以下程序處理:
(1)防火保護板安裝時,其接縫處應適當留縫(一般3~6mm),并必須坡口與坡口相接。接縫內浮土清除干凈后,刷一道50%濃度的108膠水溶液。
(2)用小刮刀把接縫膩子嵌入板縫,板縫要嵌滿嵌實,與坡口刮平。待膩子干透后,檢查嵌縫處是否有裂紋產生,如產生裂紋要分析原因,并重新嵌縫。
(3)在接縫坡口處刮約lmm厚的膩子,然后粘貼玻纖帶,壓實刮平。
(4)當膩子開始凝固又尚處于潮濕狀態時,再刮一道膩子,將玻纖帶埋入膩子中,并將板縫填滿刮平。
(5)陰角的接縫處理方法同平縫。
B.陽角可按以下方法處理:
(1)陽角粘貼兩層玻纖布條,角兩邊均拐過100mm,粘貼方法同平縫處理,表面亦用WKF膩子刮平。
(2)當設計要求作金屬護角條時,按設計要求的部位、高度,先刮一層膩子,隨即用鍍鋅釘固定金屬護角條,并用膩子刮平。
七、進度計劃
具體詳見裝修總進度計劃表
八、施工質量保證措施
8.1為確保工程的施工質量、安全、工期,施工中必須按施工組織設計、項目質量計劃、安全生產保證計劃的指導下進行施工。工程中施工時應注意以下幾點:
1.工程開工前,應組織所有涉及本工程的管理人員,現場施工人員熟悉了解本施工組織設計,使每個施工人員,管理人員對工程總體要求明確,對本崗位的責任,質量要求和技術要求心中有數。
2.項目經理按照方案的宗旨和示意圖,充分運用自己的工作實踐和管理經驗精心組織、管理。協調指揮好隊伍精心施工。
3.施工技術措施要求既滿足了規范、規程和設計要求,又考慮了實際施工中千變萬化性,既有依據標準,又有成熟經驗,在施工中不得任意放寬。
4.嚴格執行施工中的檢驗復核制度、交接制度,保證工序質量。除例常的因素控制外,施工中還應健全完善工序的自檢和工序之間互檢工作。下道工序檢查上道工序是否合格,如不合格必須重新返工處理,至合格,然后再進行后續工序施工。每道工序的負責人應認真把關,前一道工序應對下一道工序負責。
8.2質量控制檢查標準
A、主控項目:
材料質量要求骨架所用龍骨、配件、防火保護板、填充材料及嵌縫材料的品種規格性能應符合設計要求。有隔聲、隔熱、阻燃、防潮等特殊要求的工程材料應有相應性能等級的檢測報告。
龍骨施工質量要求1、骨架工程邊框龍骨必須與基體結構連接牢固,并應平整、垂直、位置正確。
2、骨架中龍骨間距和構造連接方法應符合設計要求。骨架內設備管線的安裝、門窗洞口等部位加強龍骨應安裝牢固、位置正確,填充材料的設置應符合設計要求。
防火保護板安裝質量要求1、應安裝牢固。無脫層、翹曲、折裂及缺損。
2、所用接縫材料和接縫方法應符合設計要求。
B、一般項目:質量與檢驗方法
序號項目質量要求
1防火保護板表面表面應平整光滑、色澤一致、潔凈、無裂縫,接縫應均勻、順直。
2防火保護板上的孔洞等孔洞、槽、盒應位置正確、套割吻合、邊緣整齊。
3防火保護板內填充材料填充材料應干燥,填充應密實、均勻、無下墜。
C、一般項目:輕鋼龍骨石膏板罩面隔墻安裝的允許偏差和檢驗方法
序號項目允許偏差檢驗方法
1立面垂直度3㎜用2m垂直檢測尺檢查
2表面平整度2㎜用2m垂直檢測尺檢查
3接縫高低差0.5㎜用鋼直尺和塞尺檢查
4陰陽角方正2㎜用直角檢測尺檢查
D、成品保護
a)防火保護板包鋼柱施工中,各工種間應保證已安裝項目不受損壞。
b)龍骨及防火保護板入場,存放使用過程中應妥善保管,保證不變形、不受潮、不污染、無損壞。
c)已安裝好的墻體不得碰撞,保持墻面不愛損壞和污染。
E、質量檢驗要求
1、完成全部工程量,其所有功能符合設計要求
2、所有工序評定合格,不出現不合格項,全部部位檢驗項目合格率達到100%
3、所有資料齊全,符合有關規范、公司規定要求,所有簽證及資料達到正確、齊全、清潔,并且簽字齊全。
8.3防火保護板施工中遇到的問題及處理
A、板縫開裂
1.原因分析:骨架結構構造不合理,剛度差,防火板受潮變形,接縫膩子質量差。
2.預防措施:首先骨架結構構造要合理,符合設計要求,且具備一定剛度,其次防火板應干燥干透,不得受潮,且安裝要牢固,接縫膩子必須是質量好的合格產品。
B、墻面豎向通縫,骨架不穩
1.原因分析:墻體過高,溫差過大,骨架連接不牢。
2.預防措施:高度超過6m的墻體應在6m處增加加強龍骨,骨架必須連接牢固,節點嚴格按設計要求及構造要求施工。
C、墻板面不平、裂縫凹凸不均
1.原因分析:龍骨安裝橫向錯位,防火板厚度偏差大。
2.預防措施:龍骨安裝應拉通線,上下彈好黑線,防火板安裝設專人驗收質量,檢測厚度,注意板塊分檔尺寸,保證板間拉縫一致。
8.4、工程質量驗收
施工時按照施工工藝,嚴格控制每一步質量,做好自檢工作,并且同監理做好抽檢和驗證工作。
A、檢驗批的合格判定應符合下列規定:
1.抽查樣本均應符合主控項目的規定。
2.抽查樣本的80%以上應符合一般項目的規定。其余樣本不得存在影響使用功能或明顯影響裝飾效果的缺陷,其中有允許偏差的檢查項目,其最大偏差不得超過允許偏差的1.5倍。
B、防火保護板工程驗收時應檢查下列文件和記錄:
1.防火保護板包鋼柱工程的施工圖、設計說明及其他設計文件。
2.材料的產品合格證書、性能檢測報告、進場驗收記錄和復驗報告。
3.施工記錄。
C、防火保護板工程應對下列隱蔽工程項目進行驗收:
1.埋件或拉結筋。
2.龍骨安裝、龍骨防腐、防水。
3.填充材料的設置。
4.防火保護板與頂棚的交接處應采取防開裂措施。

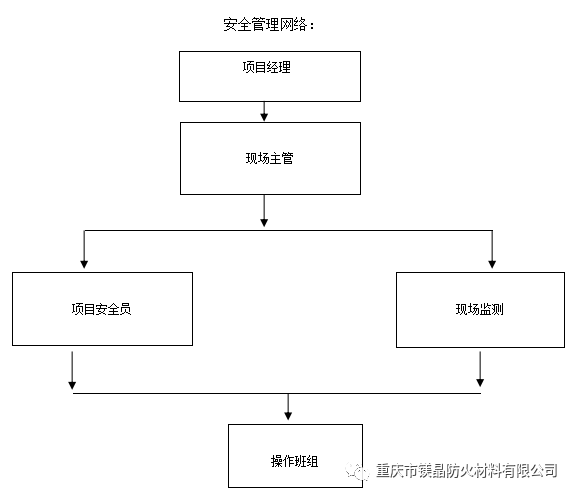

九、安全施工保證措施
9.1安全施工技術措施
貫徹以企業安全生產責任制為主體的安全生產管理措施,真正落實“安全第一、預防為主”和誰主管、誰負責的原則,做好安全生產技術交底,加強安全措施,成立安全、文明施工辦公室,具體實施安全、文明施工工作的計劃。
9.2.建立和健全安全生產機構,認真貫徹安全第一、預防為主的方針,進行安全生產管理。
9.3夜間臨時用的移動照明燈,必須用安全電。機械操作售貨員須培訓持證上崗,現場一切機械設備,非機械操作人員一律禁止操作。
9.4材料必須符合環保要求,無污染。
9.5施工前必須對操作人員進行技術、質量、安全的書面針對性交底,并做好簽字記錄。
9.6班組人員上崗前,堅持做好班前交底,做到交任務、交安全、交質量,交底內容包括當天的作業環境、氣候情況,主要工作內容和各環節的操作安全要求,以及特殊工作的配合等,并做好上崗記錄。
9.7現場燈架及有關照明應有專職電工負責開關控制。
9.8配備專職的安全員,加強施工人員安全教育,提高安全自我保護和防范意識,落實和檢查安全維護設施。
9.9施工現場用電必須符合建設部JGJ46-88標準和有關規定,施工現場所用的臨時用電,必需用帶有漏電保護的配電箱并由專人專職負責。
9.10施工用電管理,操作由取得上崗證書的電工擔任,必須嚴格按操作規程操作,無特殊情況不準帶電作業,正確使用個人勞保用品。
9.11施工前必須對操作人員進行技術、質量、安全的書面針對性交底,并做好簽字記錄。
9.12班組人員上崗前,堅持做好班前交底,做到交任務、交安全、交質量,交底內容包括當天的作業環境、氣候情況,主要工作內容和各環節的操作安全要求,以及特殊工作的配合等,并做好上崗記錄。
9.13現場燈架及有關照明應有專職電工負責開關控制。
9.14配備專職的安全員,加強施工人員安全教育,提高安全自我保護和防范意識,落實和檢查安全維護設施。
9.15施工現場用電必須符合建設部JGJ46-88標準和有關規定,施工現場所用的臨時用電,必需用帶有漏電保護的配電箱并由專人專職負責。
9.16施工用電管理,操作由取得上崗證書的電工擔任,必須嚴格按操作規程操作,無特殊情況不準帶電作業,正確使用個人勞保用品。
